石化装置的大修是一项极其复杂的系统工程,其工作范围包含检查并清洗设备、完成技改项目、检验压力容器及管道、修复或更换转动设备、设备采购、资源使用、人员调配等。针对石化装置大修项目的项目管理目标要求,确定项目范围,设计组织结构,划分任务与责任,制定项目清单、WBS清单,估算人力物力等资源耗费,为计划的编制提供基础。按照大修项目的工艺流程,明确制定大修活动工作流程,编制大修项目的进度计划,确定项目进度计划方案。同时对项目活动中的关键线路进行计划改进,从而获得综合效益最优的进度工期。依据影响项目进度的诸多因素,从组织、技术、合同、经济以及信息管理等多个方面给出进度计划控制的相关措施和方法。通过进度计划的检查、调整、管控机制,对大修项目计划进行动态管理和控制。
管理挑战
大型石油炼化工厂大修(Shutdow, Turnaround, Outage 简称 STO)一般需要提前12~24个月准备,持续时间长,周期性规划,周期性执行。大型石油炼化工厂大修项目管理是一项计划性要求极高,计划与业务执行、资源配备一体化运作,作业数数以万计的化的项目管理。

大修项目总体流程
大型石油炼化工厂大修项目的计划管理有以下管理挑战:
数以万计的工单如何有序地组织起来,如何计算安排与统筹优化?
工单与材料、工具/机械、人员的动态安排与负荷调整?
小时分钟级工期安排,如何计算?
计划管理软件与检修业务、工单系统各自为战,联动性较差?
如何动态掌控大修项目的计划执行状况?并及时做出各种调整?
解决思路

以工作包为管理对象,通过计划引擎排程与资源平衡,形成(工单-工序)合理的时间安排、资源需求,统筹业务执行。

大修项目计划管理总体思想

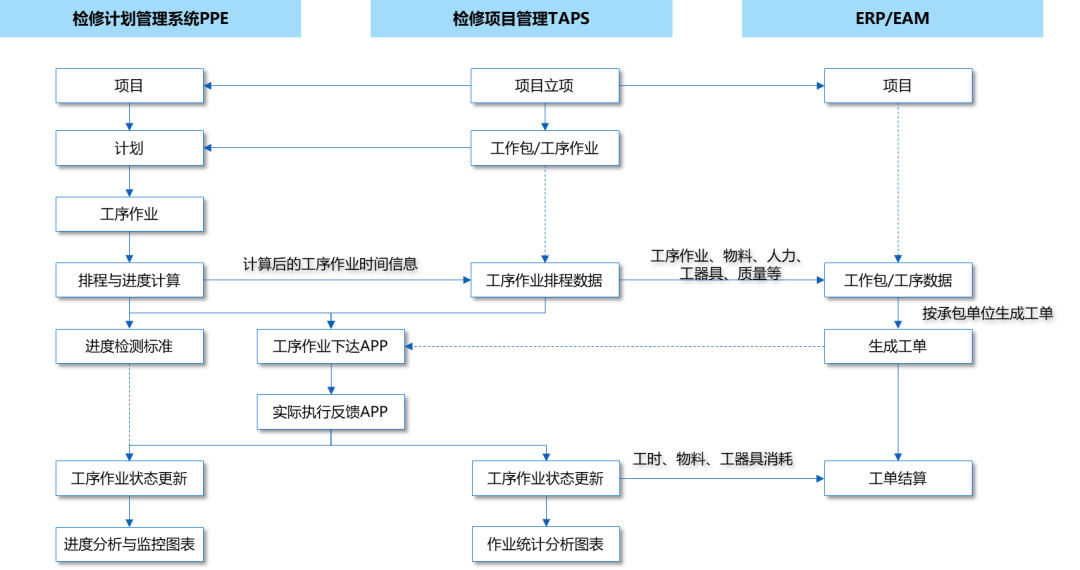

通过整体解决方案,可以将大修项目管理的数据链打通:

大修项目计划数据流程
大修项目计划数据流程石化工厂大修计划管控平台蓝图如下:

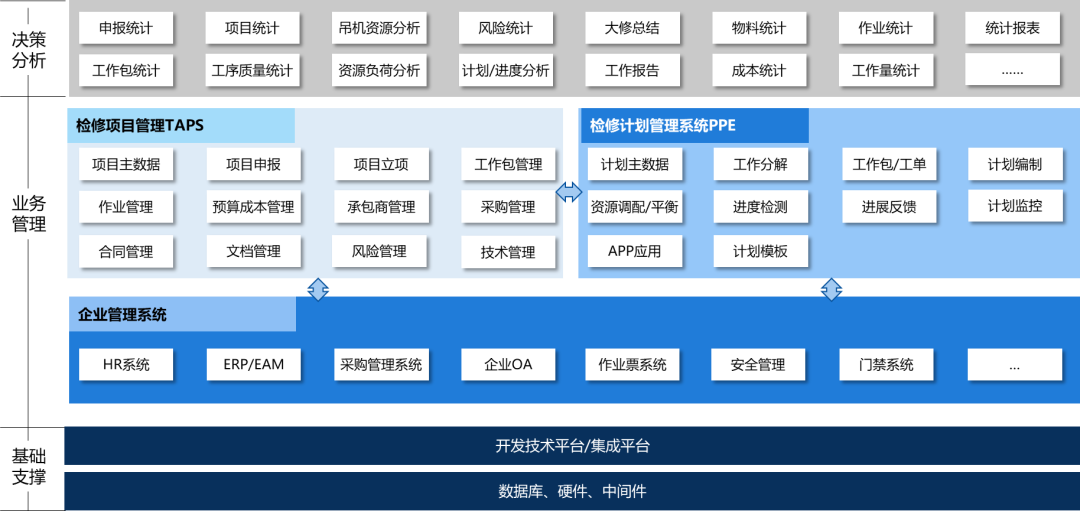

解决方案蓝图
其中,
检修项目管理TAPS:项目申请、立项、工作包策划与维护、工单、作业管理,即检修项目的整体规划、作业过程协同。(解决做什么,如何做,花多少预算去做)。
检修计划管理系统PPE:检修项目的详细计划安排与关键路径、资源(人、材、机)调配与平衡,即计划落地及监控分析。(解决何时做什么,需要什么资源保证)。
企业管理系统:后端人员、材料、工单、设备资产、财务的全面支撑。(解决成本核算,花了多钱)。
决策分析:项目关键让执行指标(KPIs)动态、可视,支撑各级管理层科学决策
